为改善居民生产生活环境,提升城市品味,县委县政府决定对县城区浯溪路、人民路、陶铸路、兴浯路等4条主要道路及沿江路等45条背街小巷,共49条道路进行提质改造。6月份以来,这些路段陆续进入施工状态,市民的出行受到影响。目前,这些工程进展得怎么样,何时能完工?小编向相关部门了解了部分路段的工程进展情况,有的道路施工已接近尾声,通车在即。
施工内容
浯溪路、人民路、陶铸路、兴浯路主要施工内容包括原有路缘石、人行道板的拆除及新安装花岗岩路缘石、透水砼透水砖铺设、机动车道路路基处理、机动车道路路沥青铺设、雨水管安装、污水管疏通及维修、自来水管改造、路灯改造、新铺设弱电管、电力线路改造、公交站点改造等。其中:浯溪路还包括1、所有电力线全部下地;2、道路绿化改造、3、道路中间地下新建直径2000mm雨水管(采用顶管施工工艺)。
工程进度

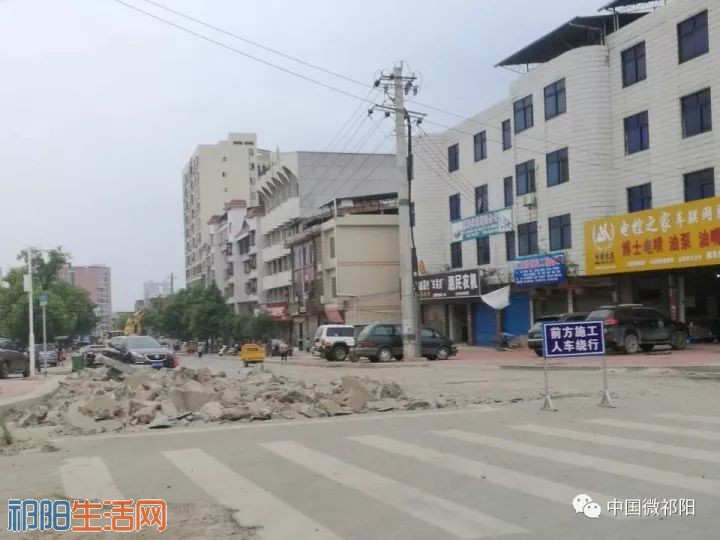

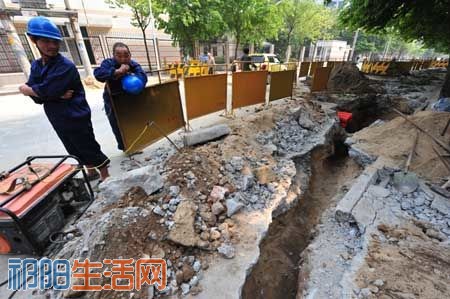

浯溪自8月14日开工以来,已完成浯溪桥头至泰安路、白水停车场至威泰加油站西侧道路破除和人行道卸载;完成威泰加油站至永安路西侧及浯溪桥头至金盆路雨水管安装;开挖23个顶管井,完成10个井施工,安装顶管设备7套,完成顶管100m;电力线主管安装基本完成,完成设备基础15个;自来水主管西侧安装基本完成;弱电管安装完成3000m。
预计11月底前全部完成地下管线、人行道铺装及道路基层施工,12月20日前完成沥青路面施工。
人民路(含人字街)6月15日开工至今,人行道卸载、雨水管、自来水管、弱电管、电力改造、路灯基础、公交站点、治安监控基础全部完成;垫层砼、路缘石基本完成;人行道铺装完成90%。
预计10月10日全部完成地下管线、人行道铺装及道路基层施工,10月30日前完成沥青路面施工。
陶铸路、兴浯路人行道铺装、路缘石、地下管线及相关配套设施已全部完成,兴浯路路面维修基本完成,陶铸路路面维修9月底全部完工。
预计9月30日全部完成地下管线、人行道铺装及道路基层施工,10月20日前完成沥青路面施工。
(资料来源:祁阳县城区浯溪路人民路陶铸路兴浯路提质改造工程指挥部)
